地源热泵技术现场施工关键问题分析

来源:中央空调O2O 发布时间:2015/1/10 11:13:33 浏览量:602 字体:

       前言

  地源热泵系统是将低品位热量转换成高品位热量进行供热、制冷的新型能源利用方式之一。设计安装良好的地源热泵,平均来说可以节约用户30~40%的供热制冷空调的运行费用。近几年来,地源热泵技术发展较快,多次用于工业与民用建筑的基础工程中,均取得了良好的效果,获得了显著的社会效益和经济效益。本文讲一下地源热泵的通用条件和施工流程,再进行一下地源热泵技术现场施工关键问题分析。
       通用条件
  1、地源热泵系统最适用采暖/制冷比较均衡的地区;
  2、建筑物周围有可供埋管的较大面积的空地;
  3、建筑物周围有可供利用的河流或湖水(水源热泵)
       施工流程

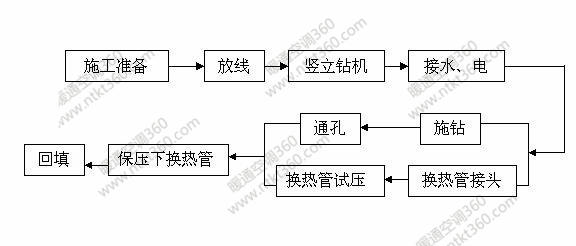

  根据图纸确定该工程的施工方案,地埋管换热器安装主要包括钻孔、试压、下管、回填等工序,主要施工工艺流程如下所示:

     地源热泵技术现场施工关键问题分析
     现场踏勘:
   决定采用地源热泵系统后的现场踏勘,除了进行场地调查以外,关键是钻勘探孔采集土壤热参数。土壤热参数主要包括土壤的导热系数、土壤温度及其随深度和季节变化的规律等,目前由于国内缺少这方面的研究、相关技术还不成熟,因此限制了地源热泵的应用和开发。
      系统设计:

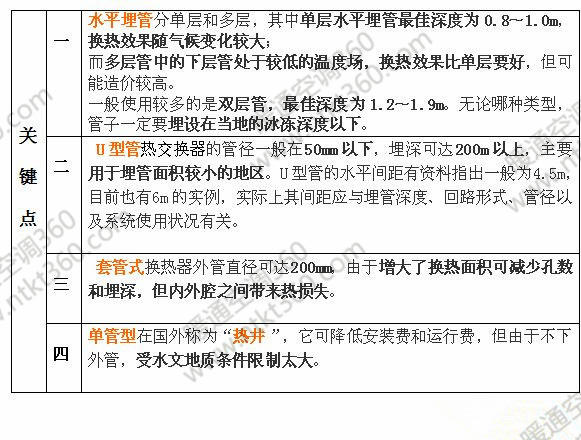

  地源热泵换热器中的供热采暖网循环介质与大地之间的换热情况相当复杂,因此该系统的设计难点主要是换热器的设计。埋管形式、埋管或竖井的间距、埋深、管径、循环介质的流量等是系统设计和施工中应该重点考虑的因供热采暖网素。

    系统安装:
  垂直埋管的施工主要包括钻孔、换热器安装、试压和回填,其中任何一个步骤都极为关键,因此,应该由有资质和经验的施工队伍来完成。
  地源热泵系统技术设计现场施工关键问题分析
    步骤如下:
  1、钻孔
     (1)机台应有专门的地质员进行地质编录,包括岩性描述、井深、地下水位,泥浆消耗等。
     (2)成井后,进行地球物理测井,对地温进行测量;
  2、换热器安装钻孔完成后应立即下管,并采取防止上浮的固定措施;
  3、试压在回填之前必须进行试压,确保无泄露;
  4、回填回填物中不得有大粒径的颗粒,回填过程必须缓慢进行,以保证充实度,减小传热热阻;
  (水平埋管的施工包括挖沟、下管、试压和回填,其中回填是关键。在回填过程中应在每根盘管周围铺设50-100mm厚的砂层,以使管道与大地之间结合紧密,提高传热效果。)
